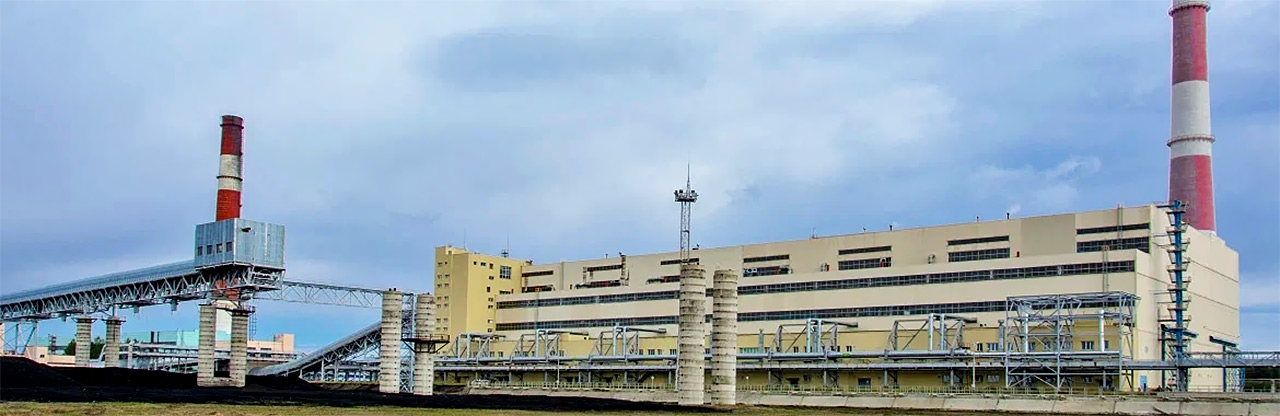

В Красноярском крае нашли подрядчика для разработки проекта комплексной модернизации Железногорской ТЭЦ – стратегического объекта, который обеспечивает теплом два города. Работы направлены на увеличение мощности станции.

Железногорская ТЭЦ получит обновление
ТЭЦ обеспечивает тепловой энергией Сосновоборск и Железногорск с общим населением более 130 тысяч человек.
История СТАНЦИИ
Строительство станции началось в 2007 году в рамках заключенного между Россией и США правительственного соглашения о прекращении производства оружейного плутония в действующем ядерном реакторе АДЭ-2, который располагался в Железногорске и был последним в мире подобным объектом.
Общая стоимость строительства составила около $450 млн, причем финансированием занималась американская сторона.
Стройку начали на площадке Красноярской ТЭЦ-4, которая обеспечивала теплом Сосновоборск. Железногорскую станцию ввели в эксплуатацию в октябре 2012 года, а с 2015-го обе ТЭЦ стали единым комплексом.
Что предстоит изменить
Заказчиком реконструкции выступает АО «Красноярская региональная энергетическая компания», принявшая станцию в эксплуатацию в 2016 году. Объект находится у «КрасЭКо» по договору аренды.
Победителем торгов признали ООО «Энерго Технология» из Санкт-Петербурга. Контракт с компанией заключили на сумму почти 480 млн рублей.
Для ТЭЦ, расположенной на территории городского округа Сосновоборск, необходимо разработать ключевые технические решения, а также полный комплект проектной и рабочей документации для последующего строительства.
В обязанности подрядчика войдет проведение комплекса инженерных изысканий, обеспечение прохождения государственной экологической экспертизы, согласование технических решений, места монтажа нового агрегата и его интеграции в действующую тепловую схему станции, а также другие задачи.
КПД нового котла должен быть не менее 89%, а его экологические характеристики – соответствовать современным требованиям.

Проектная документация должна быть готова к августу, а получение положительного заключения экспертизы – к 20 декабря 2026 года. Подготовка рабочей документации завершится к ноябрю 2027 года. После этого начнется этап строительно-монтажных работ, для проведения которых будут объявлены отдельные конкурсы.
Сама же модернизация станции рассчитана на пятилетний период и должна быть завершена к 2030 году.
ДЕЛА писали, что сейчас установленная (и располагаемая) тепловая мощность станции составляет 380 Гкал/ч, на ней работают четыре паровых котла. Основным видом топлива служит бурый уголь Ирша-Бородинского разреза Канско-Ачинского бассейна, а также смеси углей Бородинского, Большесырского и Переясловского месторождений. В качестве резервного топлива используется березовский бурый уголь.

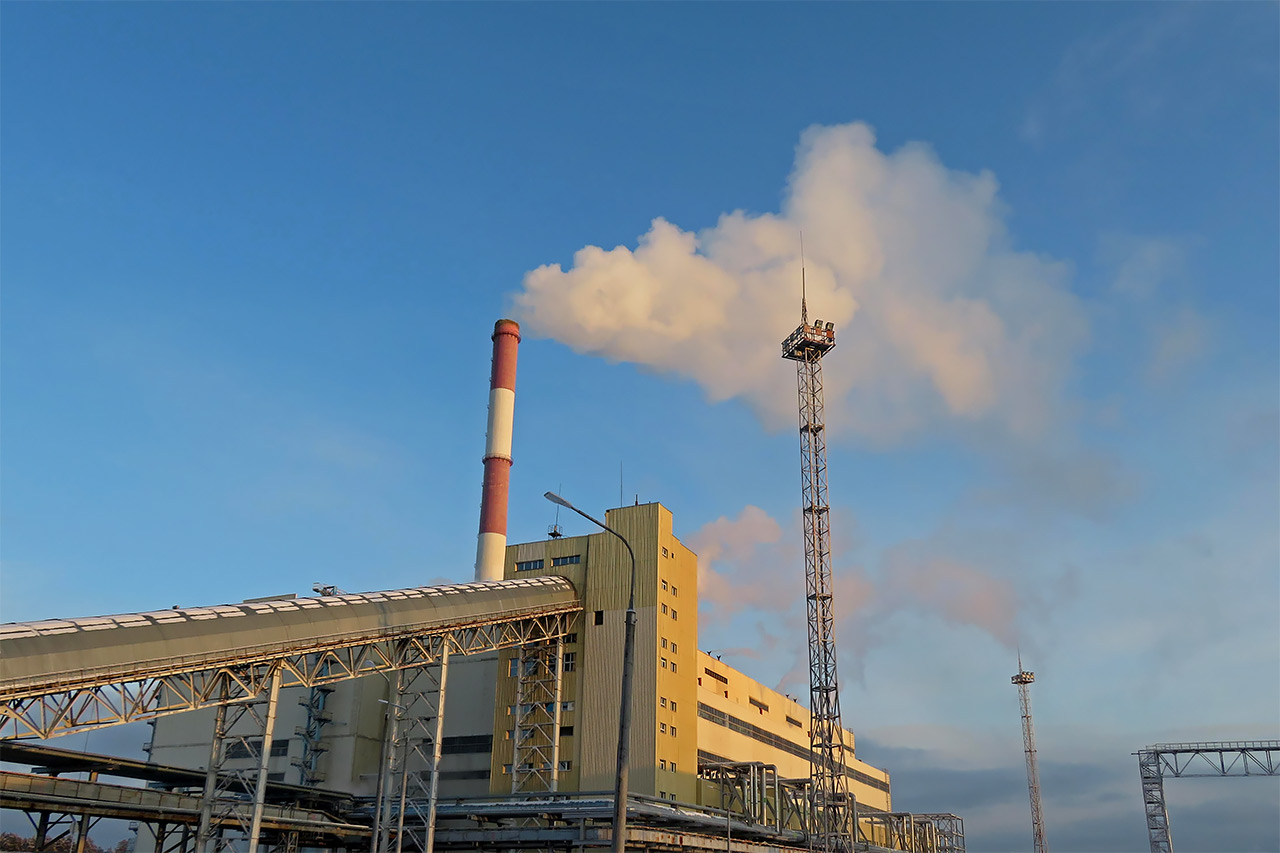

На Железногорской ТЭЦ будет установлен дополнительный котел
Для наращивания мощности планируется установка дополнительного водогрейного котла производительностью 100 Гкал/ч, работающего на твердом топливе, а также необходимого вспомогательного оборудования. Это позволит увеличить общую тепловую мощность станции до 480 Гкал/ч.
Затраты
Мероприятия реализуются в рамках государственной программы края «Реформирование и модернизация ЖКХ» и будут финансироваться за счет средств федерального и регионального бюджетов, а также внебюджетных инвестиций.
Предварительный объем затрат оценивается в 9,98 млрд рублей.
Из них 5,98 млрд рублей – это средства инфраструктурного кредита из федерального бюджета, около 3 млрд рублей – инвестиции АО «КрасЭКо», а остальная сумма – ассигнования из бюджета Красноярского края.
