Накануне, 20 января, на портале госзакупок вновь появился тендер на корректировку проектно-сметной и рабочей документации для строительства в Красноярске детской многопрофильной больницы. Подрядчика уже пытались найти, но безрезультатно. Сроки выполнения работ в новой закупке прежние, а вот начальная цена немного выросла, с 269,7 до 274,2 млн рублей.

Заниматься сложным недостроем на ул. Караульной желающих с первого раза не нашлось
Напомним, необходимое Красноярску и краю многопрофильное детское медучреждение на ул. Караульной начинала строить УСК «Сибиряк» в 2023 году по контракту стоимостью 15,77 млрд рублей. Затем, в августе 2025 года, контракт с компанией расторгли в одностороннем порядке из-за просрочек и недоработок.
Тем не менее застройщик недавно выиграл суд, который постановил взыскать с заказчика, краевого УКСа, 112 млн рублей – «Сибиряку» оставались должны эту сумму после расторжения контракта.
Примечательно, что в новых торгах по объекту (на закрытие теплового контура за 731 млн рублей), объявленных в сентябре, снова выбрали компанию Владимира Егорова. Эти работы требуется завершить к лету 2026 года.

Большая и важная для всего края стройка так и не может завершиться – проект преследуют постоянные изменения и судебные тяжбы

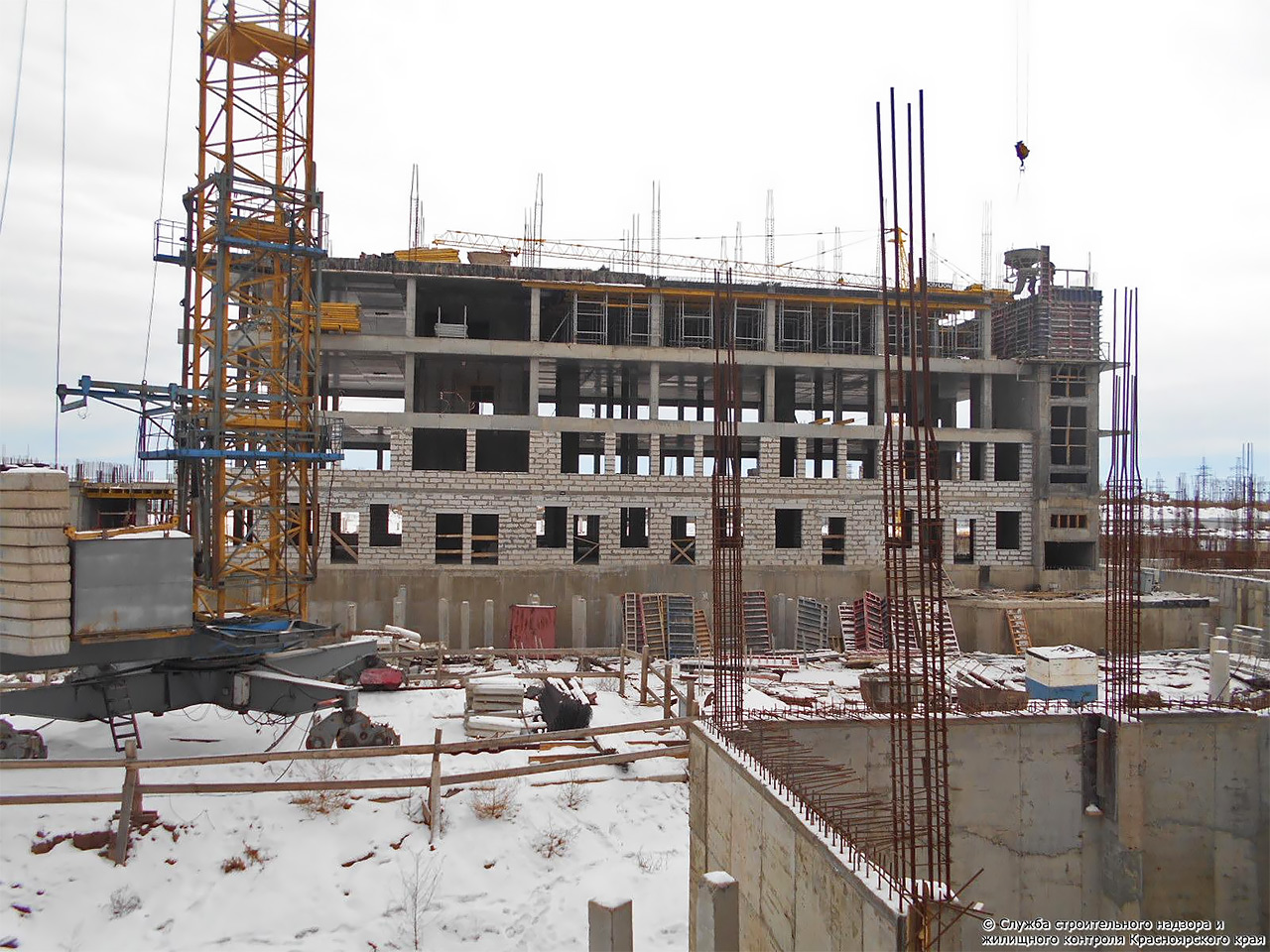

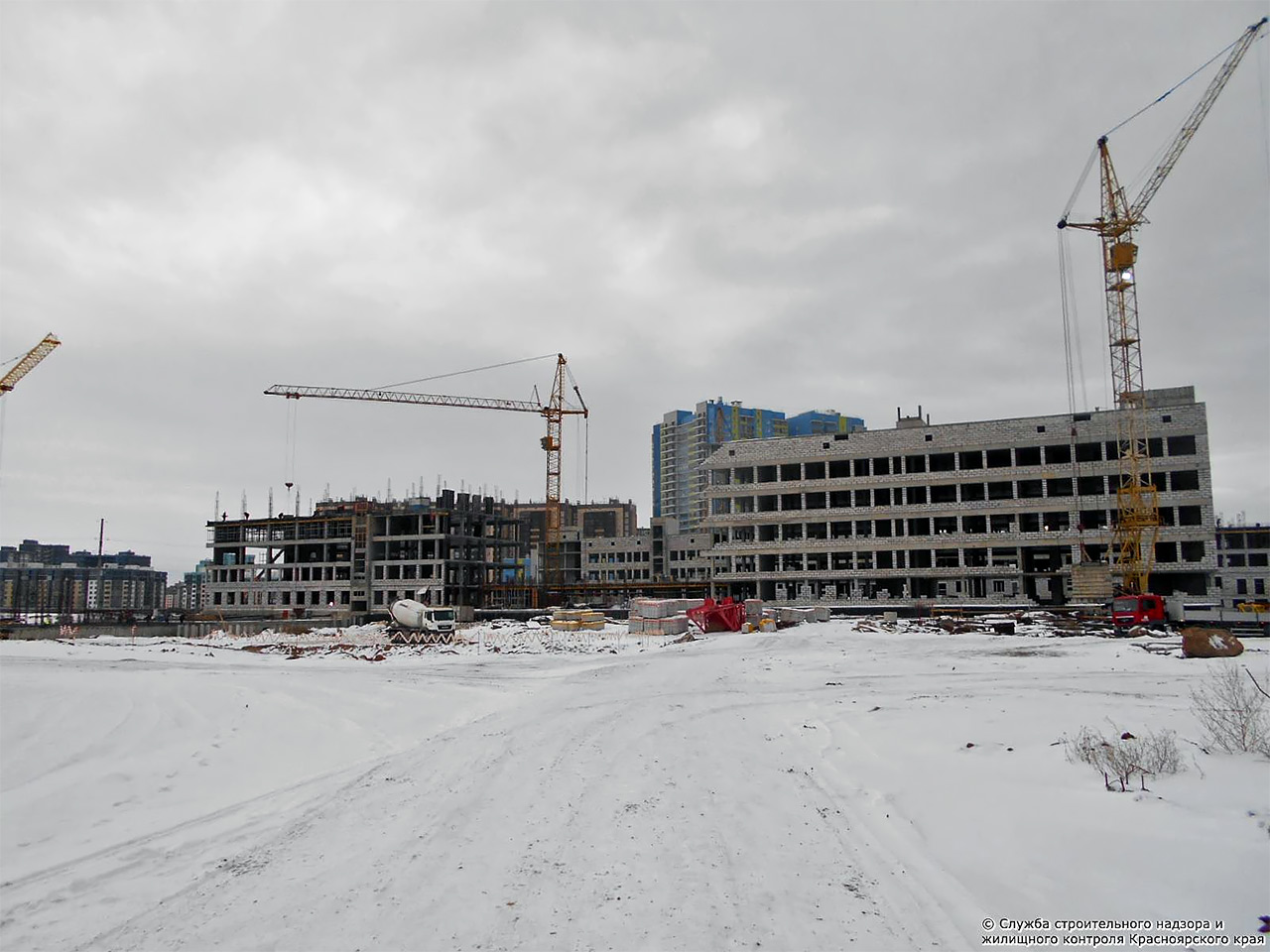

На октябрь строительная готовность больницы составляла 20%. За несколько лет при этом стоимость работ на важном объекте и другие параметры заметно изменились.
Так что потребовалась корректировка проектно-сметной и рабочей документации. Торги объявили в декабре, но ни одной заявки на них не поступило.
20 января закупку выставили снова. Как и месяц назад, от исполнителя ждут актуализации изысканий, визуально-инструментального обследования зданий и инженерных сетей, корректировки документов с повторным прохождением госэкспертизы на всех этапах.
Общая стоимость строительных работ не должна превышать 32,2 млрд рублей, включая 31,97 млрд на само строительство и 274,17 млн на проектно-изыскательские работы, причем экспертиза будет оплачена заказчиком отдельно.

Предполагается, что в больнице будут проходить госпитализацию до 30 тысяч несовершеннолетних пациентов в год, проводиться по 15 тысяч операций и 10 тыс. эндоскопических исследований, 15 тыс. МРТ, 20 тыс. КТ-исследований и 80 тыс. УЗИ ежегодно
В результате в Красноярске должна быть построена больница площадью около 79 тыс. кв. м со стационаром на 530 мест, отделениями реанимации и интенсивной терапии, операционным блоком с 8 операционными, отделением переливания крови, клинико-диагностической лабораторией на 2 млн исследований в год.
Но до строительства дело дойдет только после завершения работ по корректировке проекта – ее требуется выполнить до середины декабря этого года. Подрядчика будут выбирать 10 февраля.
