Одной из самых северных в мире Курейской ГЭС почти обновили плотину

В Красноярском крае близятся к финалу работы на одной из самых северных гидроэлектростанций мира – Курейской. На ГЭС реконструируют плотину: строительство завершится в 2026 году. Станция мощностью 600 МВт обеспечивает треть всей потребности Норильского промрайона в электроэнергии.

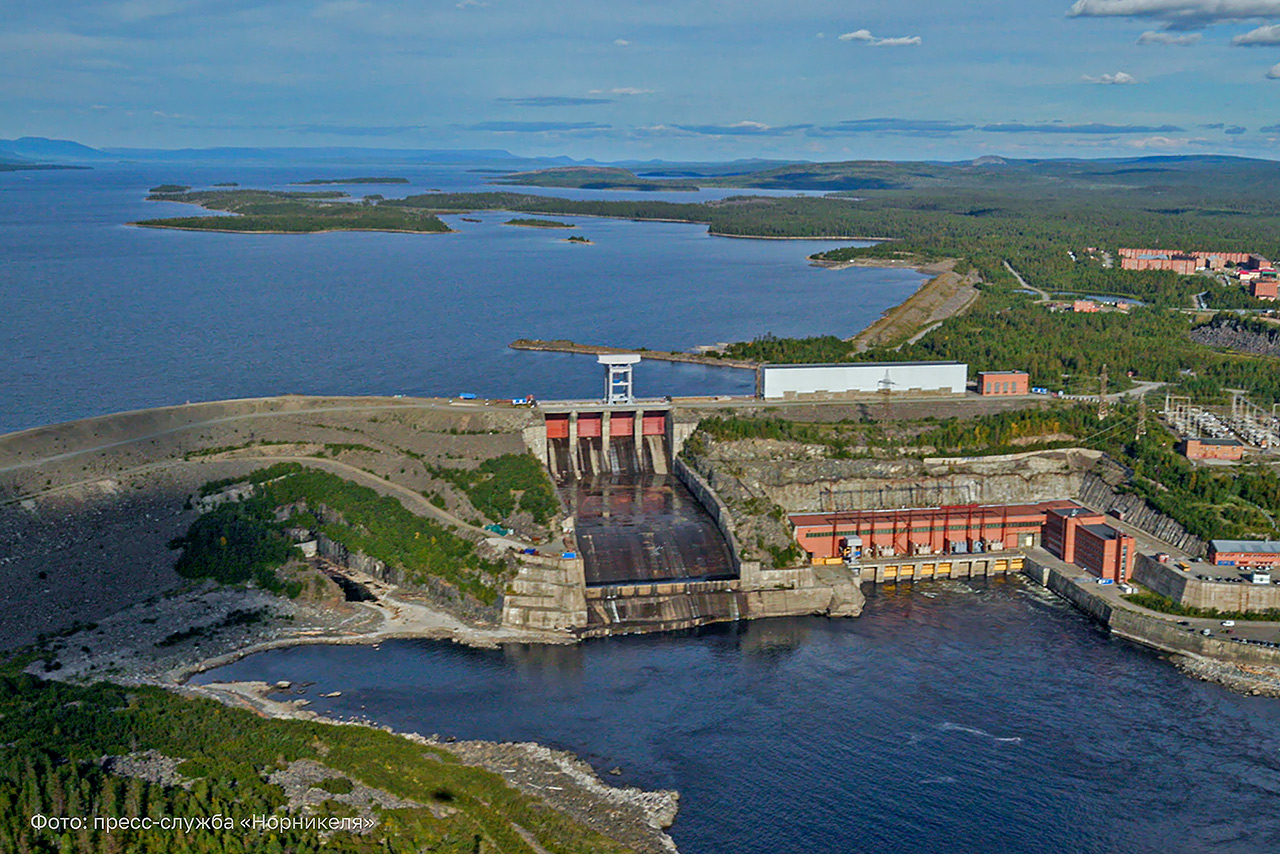

Курейская ГЭС на севере Красноярского края
Курейская ГЭС на севере Красноярского края – уникальный объект, энергетическое сердце огромной территории, которая снабжается электричеством автономно, без подключения к Единой энергетической системе России

Курейская ГЭС – важная часть изолированной от Единой энергетической системы России энергосистемы Красноярского Севера. Вместе с Усть-Хантайской ГЭС и тремя теплоэлектроцентралями она питает Большой Норильск, Дудинку, Игарку, поселки энергетиков Снежногорск и Светлогорск: как жилые, так и большие промышленные объекты компании «Норникель». Каждый год в системе производится 9 млрд киловатт-часов электроэнергии.

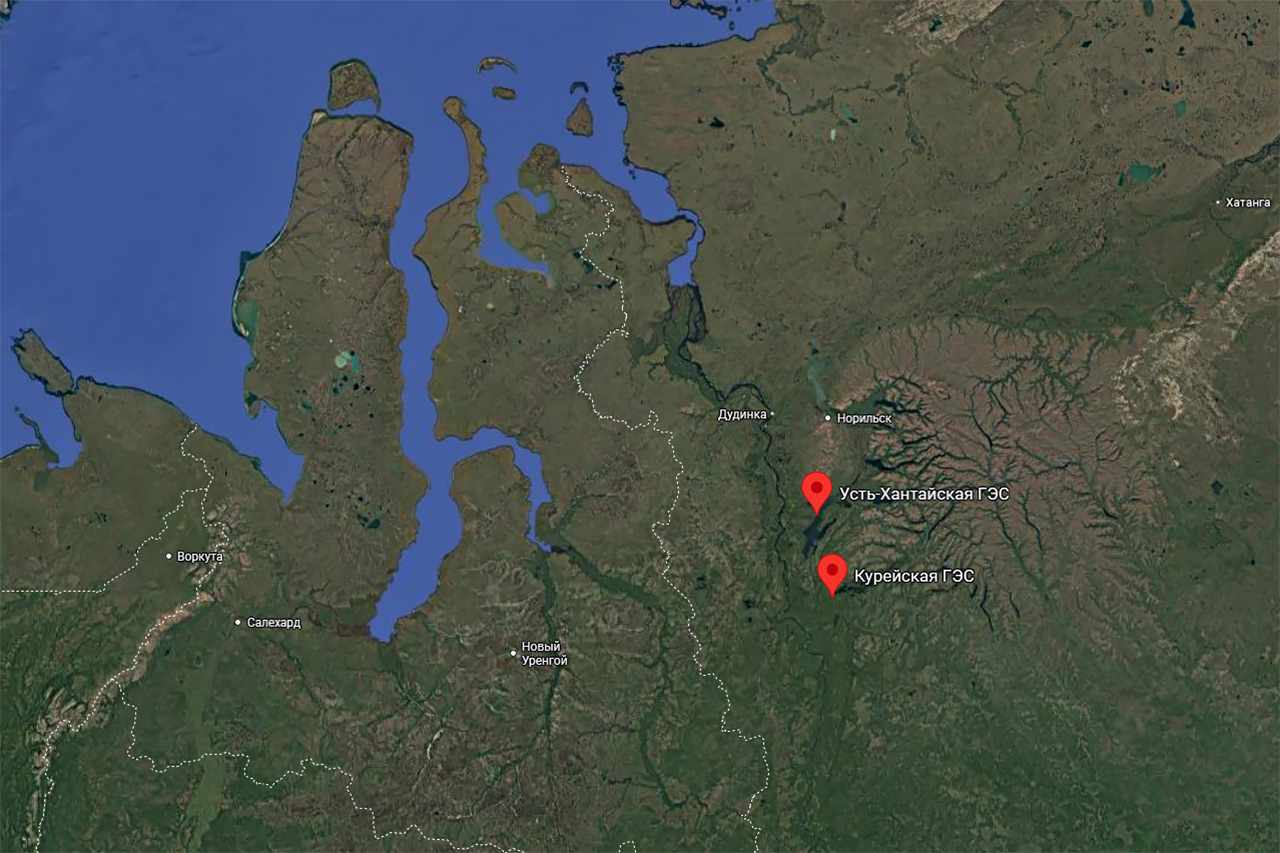

Карта расположения Курейской и Хантайской ГЭС
Заполярные полноводные правые притоки Енисея – Курейка и Хантайка – берут свое начало на западных склонах плато Путорана на Таймыре. На каждой из рек в советское время были построены одни из самых северных ГЭС на планете

2,7 млрд из этого объема вырабатывает Курейская ГЭС, расположенная в 300 км от Норильска.

В реконструкцию плотины, важнейшего элемента станции, «Норникель» направил более 9 млрд рублей – это один из крупнейших инвестиционных проектов Красноярского края.

Курейская ГЭС на севере Красноярского края
Станция на правом притоке Енисея, реке Курейке, производит треть всего объема электроэнергии для удаленных северных районов

На сегодня завершена основная часть работ, необходимых для повышения эффективности и надежности объекта.

«На ГЭС возникла необходимость усилить плотину и отремонтировать противофильтрационный элемент – экран. Двумя ключевыми элементами проекта стали пригруз плотины, который уже выполнен, и восстановление противофильтрационного элемента с помощью буросекущих свай. Основную часть работ наши специалисты завершили с опережением графика», – рассказал гендиректор НТЭК, энергетической «дочки» «Норникеля».

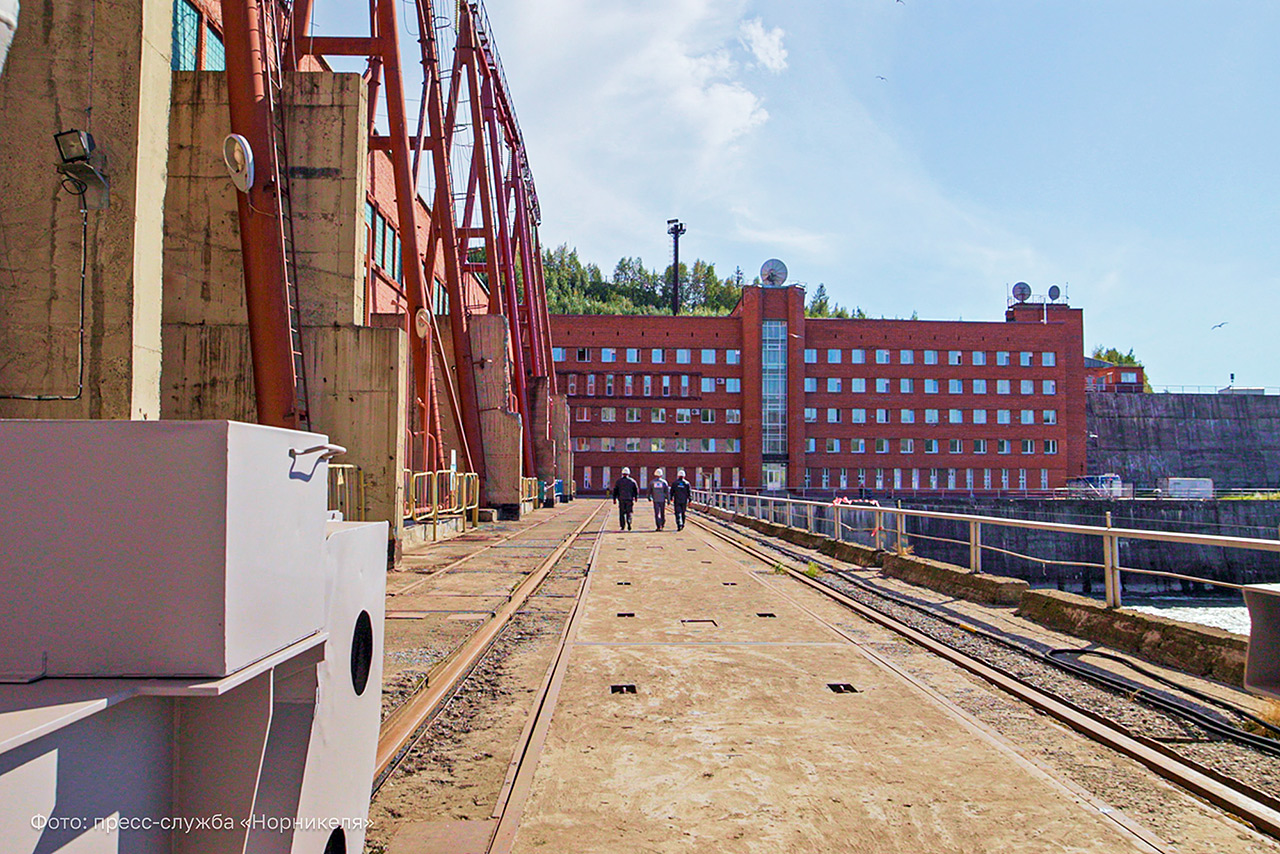

Работы на Курейской ГЭС

По словам директора Курейской ГЭС Александра Астапова, осталось пробурить всего 10 из 500 свай. Затем предстоит пусконаладка контрольно-измерительной аппаратуры.

«Проект будет завершен в следующем году. Это позволит станции выйти на проектные нормативные показатели, повысит надежность работы всей энергосистемы и укрепит нашу уверенность в завтрашнем дне», – отметил руководитель.

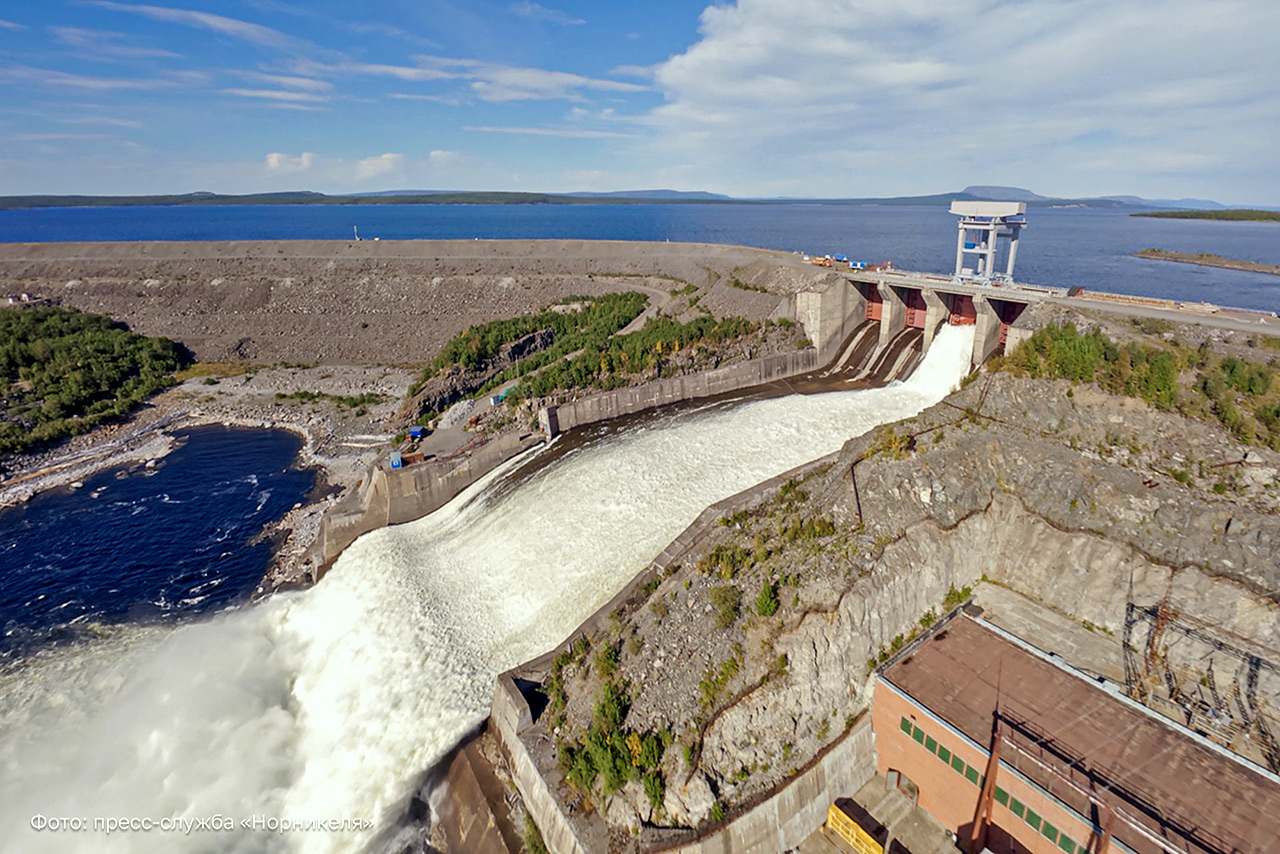

Работы по реконструкции Курейской ГЭС
Реконструкция Курейской ГЭС в цифрах и фактах

Общая протяженность сооружений напорного фронта на Курейской ГЭС превышает 4 км. Высота плотины – 81,5 м, длина – 1576 метров. В навигацию 2024 года суда Енисейского речного пароходства завезли для реконструкции сооружения 30 тысяч тонн скальника крупной фракции. Общий объем грузов, которые доставили на Курейку мощные буксировщики ЕРП с тяжелыми составами, составил 58 тысяч тонн. Транспортировка была выполнена впервые с советских времен.

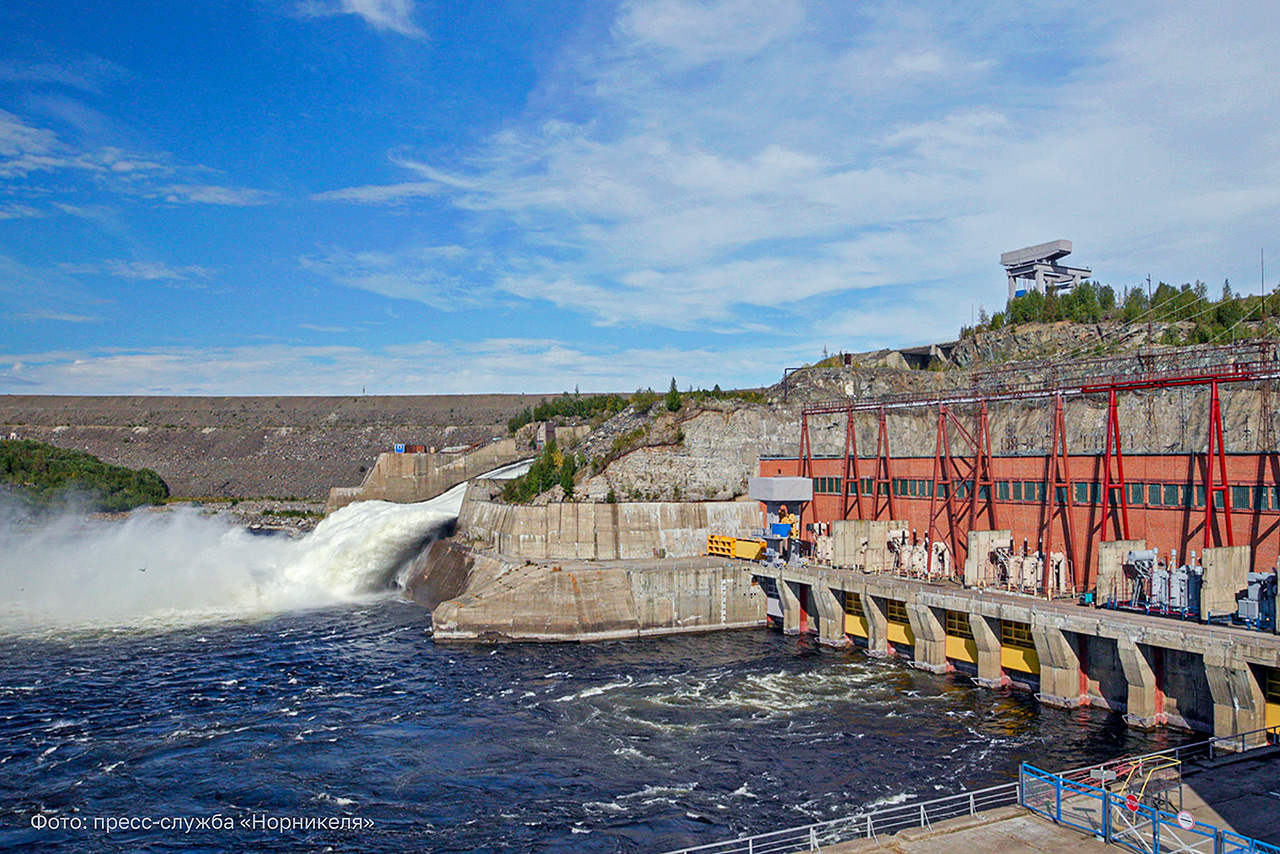

Курейская ГЭС с высоты
Высота плотины Курейской ГЭС – 81,5 м. Это примерно три 9-этажных дома

Ранее «Норникель» провел модернизацию другой ГЭС системы – Усть-Хантайской. Там заменили все семь гидроагрегатов, и в результате мощность станции повысилась до 511 МВт. Вложения компании в этот проект составили 7,5 млрд рублей. Вместе обе станции обеспечивают 60% энергобаланса северной энергетической системы.

Строительство Курейской ГЭС, как и других крупных объектов Севера, в свое время стало трудовым подвигом.

Первые 19 строителей высадились на берегу реки Курейки в июне 1975 года, и только через 12 лет, в 1987 году, был запущен первый гидроагрегат. Последний, пятый, заработал в 1994 году, и таким образом заполярная стройка в целом продолжалась 19 лет. А в эксплуатацию ГЭС приняли в 2003-м.

С 1976 года временное поселение гидростроителей стало постоянным – поселком Светлогорск в Туруханском районе края, в 270 км к югу от Норильска. Сегодня это самый молодой населенный пункт района, где проживает 900 человек, и многие из них занимаются обслуживанием станции.

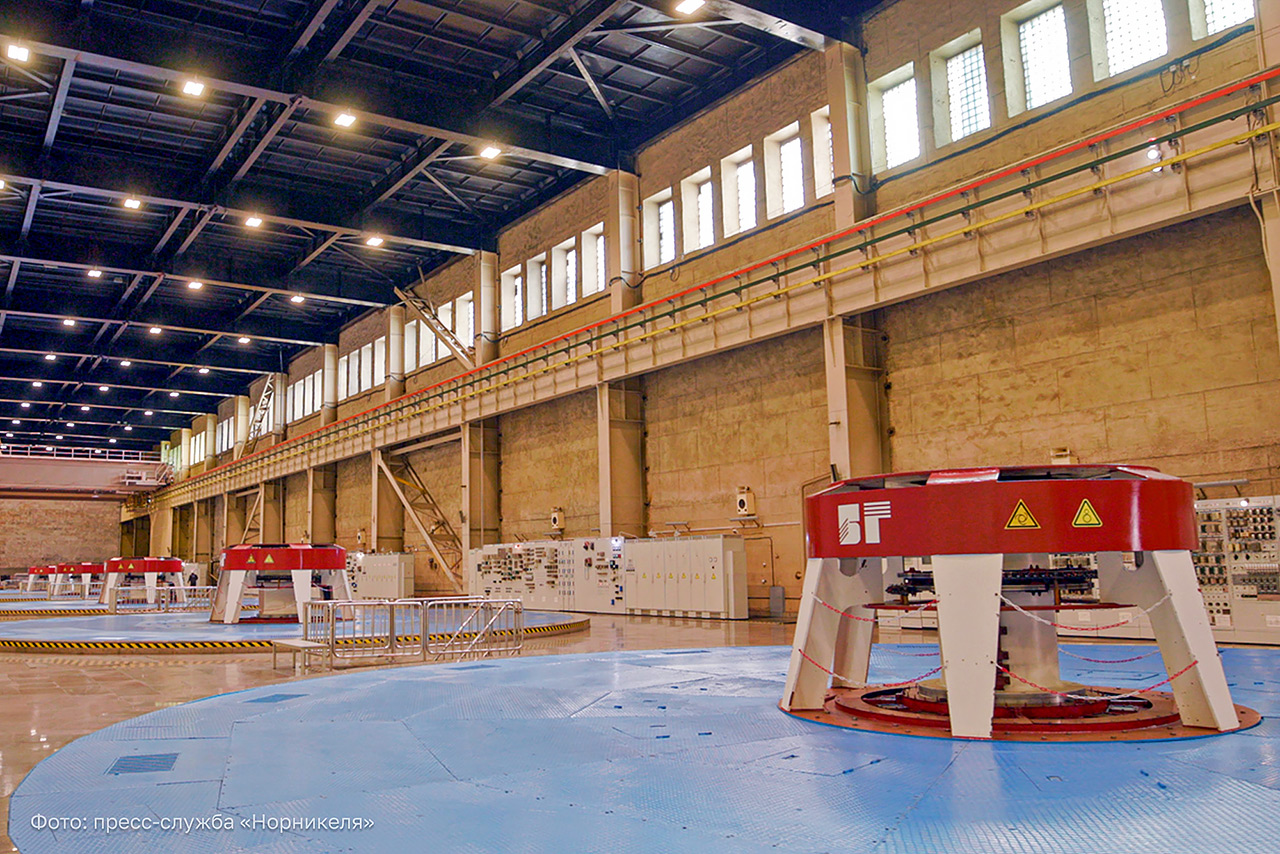

Курейская ГЭС, машзал
В этом году Курейская ГЭС отмечает свое 50-летие

«Норникель» продолжит работы по реконструкции северных ГЭС – со временем на Курейке, как и на Усть-Хантайской станции, также планируется замена гидроагрегатов. Проекты являются частью экологической стратегии компании, которая направлена на развитие возобновляемых источников и увеличение производства чистой энергии.

Фото: пресс-служба «Норникеля»
